EXCELKONTROLL · PRAKTISK GUIDE

Egenkontroll bygg: ifyllt exempel från kontrollpunkt till godkänd efterkontroll

Sex kontrollpunkter i en badrumsrenovering, tre stopppunkter och en underkänd kontroll som följs till stängd avvikelse.

Granskad 1 oktober 2026 · Av ExcelKontroll

En egenkontroll i bygg ska visa mer än att någon har kryssat i en ruta. Den ska visa vad som kontrollerades, mot vilken handling, vad resultatet blev och vad som hände när något inte var rätt. Här går vi igenom ett fiktivt badrumsprojekt med sex kontrollpunkter: två godkänns direkt, en underkänns vid golvbrunnen och stängs först efter åtgärd och en godkänd efterkontroll.

Egenkontroll eller kontrollplan – vem kontrollerar vad?

Ordet egenkontroll används på två sätt i byggbranschen. I plan- och bygglagen (PBL) är det byggherrens dokumenterade egenkontroll som ska framgå av kontrollplanen. I avtalet mellan beställare och entreprenör är egenkontroll i stället entreprenörens egna kontroller av att arbetet blir utfört enligt handlingar, anvisningar och avtal. Den här guiden handlar om den andra typen: entreprenörens egenkontroller och hur en brist följs upp tills den är rättad.

Boverket beskriver att de tekniska egenskapskraven kan ingå i byggherrens eller entreprenörens kvalitetssäkring men inte behöver göra det, och att det är bra att reda ut vid det tekniska samrådet om kontrollplanen är förankrad i kontraktshandlingarna. Entreprenörens egenkontroller kan alltså bli underlag till kontrollplanen, men de ersätter den inte automatiskt.

Från den 1 juli 2026 gäller dessutom ändringar i PBL om byggprocessens kontrollsystem. Enligt Boverkets sammanställning delas den tidigare kontrollplanen upp i en kontrollplan för utförandet och en separat avfallshanteringsplan. Behöver du ett exempel på själva PBL-kontrollplanen finns det i vår guide om kontrollplan för en tillbyggnad.

Två dokument med olika syfte
Kontrollplan enligt PBLEntreprenörens egenkontroll
Vem ansvararByggherrenEntreprenören, enligt avtalet
Vad styr innehålletByggnadsnämndens beslut och ärendets kravAvtal, handlingar, monteringsanvisningar och egna rutiner
Typiskt innehållKontroller, sakkunnigkontroll, arbetsplatsbesökKontrollpunkter, resultat, avvikelser, efterkontroller
Kan de hänga ihop?Ja – egenkontroller kan vara underlagJa – om punkterna är avstämda mot kontrollplanen

Välj kontrollpunkterna innan arbetet börjar

En bra egenkontroll börjar inte med en checklista utan med frågan: vad blir dyrt eller omöjligt att kontrollera senare? Det är ofta moment som byggs in, täcks över eller som nästa yrkesgrupp bygger vidare på. Lista sådana moment först och bestäm för varje punkt:

  • Krav eller handling – vilken ritning, beskrivning eller monteringsanvisning gäller, med revision.
  • Metod – visuell kontroll, mätning, provtryckning eller foto, och vem som gör den.
  • Acceptanskriterium – vad som räknas som godkänt. Skriv kriteriet från handlingen, inte ett generellt mått som någon minns.
  • Stopppunkt – får nästa arbetsmoment starta innan kontrollen är godkänd?
  • Underlag – vilket dokument-ID som ska bevisa resultatet, till exempel ett foto eller protokoll.

Hur många punkter behövs? För ett badrum räcker ofta fem till tio, för en större ombyggnad fler. Det viktiga är inte antalet utan att varje punkt har en ägare och ett tydligt kriterium. En punkt som ”kontrollera arbetet” går inte att underkänna, och då går den inte heller att godkänna på ett meningsfullt sätt. Dela hellre upp den i moment som går att se, mäta eller prova.

Bestäm också i förväg vem som får godkänna. I ett litet företag kan arbetsledaren både kontrollera och granska, men det ska framgå vem som gjorde vad och när. Är kontrollen avtalad med beställaren, till exempel en gemensam genomgång före plattsättning, skriv in det i punkten så att alla vet att arbetet ska stå still tills genomgången är gjord.

Undvik att skriva toleranser eller tjocklekar som inte finns i projektets handlingar. Gäller det tätskikt i våtrum är det tillverkarens monteringsanvisning för det valda systemet och eventuella branschregler som ni har avtalat som styr, inte ett värde från ett annat projekt.

Ifyllt exempel: sex kontrollpunkter i en badrumsrenovering

Exemplet är fiktivt. Lindqvist Bygg & Våtrum AB renoverar ett badrum på cirka sex kvadratmeter åt en privat beställare. Arbetsledaren Johan Lindqvist lägger upp sex kontrollpunkter innan rivningen. Tre av dem är stopppunkter: plattsättaren får inte börja förrän tätskiktet är kontrollerat, och väggarna får inte stängas förrän VVS är provtryckt.

Kontrollpunkter i projekt BAD-26-10 (fiktivt exempel)
PunktKontrollmomentMetodStopppunktPlanerat
K001Rivning och inventeringVisuell kontroll + fotoNej2026-10-01
K002Golvunderlag och fall mot brunnMätning med riktskiva och vattenpassNej2026-10-03
K003Tätskikt vid golvbrunnVisuell kontroll + foto före plattsättningJa2026-10-06
K004Tätskikt väggarVisuell kontroll enligt anvisningJa2026-10-12
K005Provtryckning VVSProvtryckning med protokollJa2026-10-14
K006Slutkontroll badrumGenomgång med checklista + fotoNej2026-10-20

Den 6 oktober är K001 och K002 godkända. Vid kontrollen av K003 ser Sara Holm att manschetten vid golvbrunnen inte är ansluten enligt monteringsanvisningen – kanten är inte inbakad i tätskiktet. Resultatet registreras som Avvikelse med foto DOK-013, och avvikelse AV-01 läggs upp.

Läget 2026-10-06: 2 av 6 punkter klara (33 %), 4 kvar att hantera, 1 öppen avvikelse och 3 stopppunkter kvar.

En underkänd kontroll: från avvikelse till godkänd efterkontroll

Det vanligaste felet i en egenkontroll är att den underkända raden skrivs över med ”OK” när felet har rättats. Då försvinner spåret av vad som var fel, vem som åtgärdade det och vad som visar att åtgärden fungerade. Behåll i stället tre separata saker:

  1. Den ursprungliga kontrollen – löpnummer 3, resultat Avvikelse, DOK-013.
  2. Åtgärden – AV-01 med ansvarig (Sara Holm), senaste datum 2026-10-07, utförd åtgärd och datum.
  3. Efterkontrollen – ett nytt utförande av samma punkt, löpnummer 4, med nytt foto DOK-014.
Avvikelse AV-01 före och efter
Uppgift2026-10-062026-10-08
Status för K003Öppen avvikelseKlar
Åtgärd–Manschett ansluten och inbakad enligt anvisningen (2026-10-07)
Verifierad av–Johan Lindqvist, 2026-10-08
UnderlagDOK-013 (foto före åtgärd)DOK-014 (foto efter åtgärd)
Klara punkter2 av 6 (33 %)3 av 6 (50 %)
Öppna avvikelser10
Stopppunkter kvar3 (K003, K004, K005)2 (K004, K005)

Avvikelsen stängs först när alla tre delarna finns: dokumenterad åtgärd, verifiering med granskat underlag och en senare godkänd efterkontroll. Att Johan har skrivit sitt namn i arbetsboken är en registrering, inte en elektronisk signatur. Behöver beställaren en underskrift ska den hanteras i avtalets rutin.

Varför spelar det någon roll att två punkter var klara redan före avvikelsen? Därför att procenttalet annars kan lura. Andelen klara punkter steg från 33 till 50 procent när K003 godkändes, men två stopppunkter återstår. En hög andel klara punkter betyder inte att arbetet är klart att stänga in. Titta därför alltid på stopppunkterna separat.

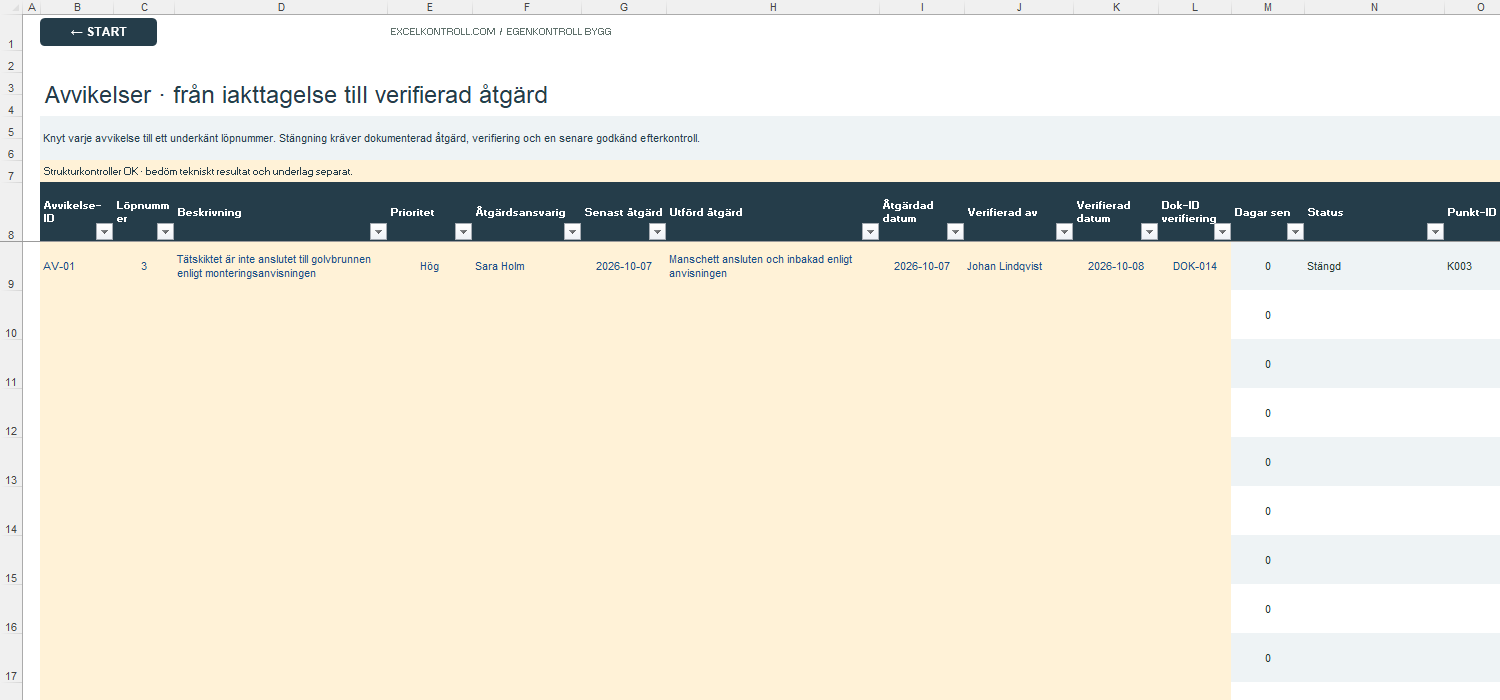

Avvikelseregistret i Egenkontroll Bygg Excel med AV-01 stängd efter åtgärd, verifiering och dokument DOK-014
Avvikelser i Egenkontroll Bygg Excel: AV-01 har åtgärd, verifierare, dokument-ID och status Stängd. Fiktiva uppgifter från exemplet.

Stopppunkter – när nästa arbetslag ska vänta

En stopppunkt är ett avtalat ”hit men inte längre”. Den är värdefull just för att den kostar något: plattsättaren kan behöva vänta en dag. Därför ska stopppunkter vara få, tydliga och kopplade till moment som inte går att kontrollera i efterhand. I exemplet är det tätskiktet vid brunnen, tätskiktet på väggarna och provtryckningen.

Kommunicera stopppunkterna i tidsplanen och på arbetsplatsen, inte bara i en fil. Lägg in dem som hållpunkter i projektets Gantt-schema så att en försenad kontroll syns som en försening för nästa moment. När en kontroll underkänns, som K003, ligger stopppunkten kvar tills efterkontrollen är godkänd.

Ett enkelt sätt att hålla stopppunkterna levande är att skicka ett kort besked när en stopppunkt passeras: ”K003 godkänd 2026-10-08 efter efterkontroll, foto DOK-014. Plattsättning kan starta.” Beskedet visar tre saker på en gång: vilken punkt det gäller, att den underkända kontrollen följdes upp och vilket underlag som visar det. Sparar du beskedet med samma dokument-ID blir det lätt att hitta vid slutgenomgången.

Tänk också på arbetsmiljön. Rivning, damm och kemiska produkter i ett litet badrum är arbetsmiljörisker som hanteras i arbetsmiljöarbetet, inte i egenkontrollen. Se vårt exempel på riskbedömning inför en förändring.

Så för du in exemplet i Egenkontroll Bygg Excel

Arbetsboken har ett projekt per fil och sammanlänkade register. Så här byggde vi exemplet:

  1. Projekt: projektnamn, entreprenör, beställare, regelgrund och uppföljningsdatum. Uppföljningsdatumet styr vilka punkter som räknas som försenade.
  2. Kontrollpunkter: K001–K006 med område, plats, metod, krav, acceptanskriterium, ansvarig, planerat datum och stopppunkt Ja/Nej.
  3. Dokument: DOK-011 till DOK-014 med version, sökväg, datum och om underlaget är granskat.
  4. Utförande: ett nytt löpnummer för varje kontroll och efterkontroll – fyra rader i exemplet.
  5. Avvikelser: AV-01 kopplad till löpnummer 3, med åtgärd, verifiering och dokument-ID.

Statusen på punkten räknas fram från källbladen: senaste utförandet och om det finns öppna avvikelser. Panelen visar sedan klara punkter, kvarvarande arbete, öppna avvikelser och stopppunkter, och Att göra sorterar stopppunkter först. Kontrollblad visar krav, utföranden och avvikelser för en vald punkt.

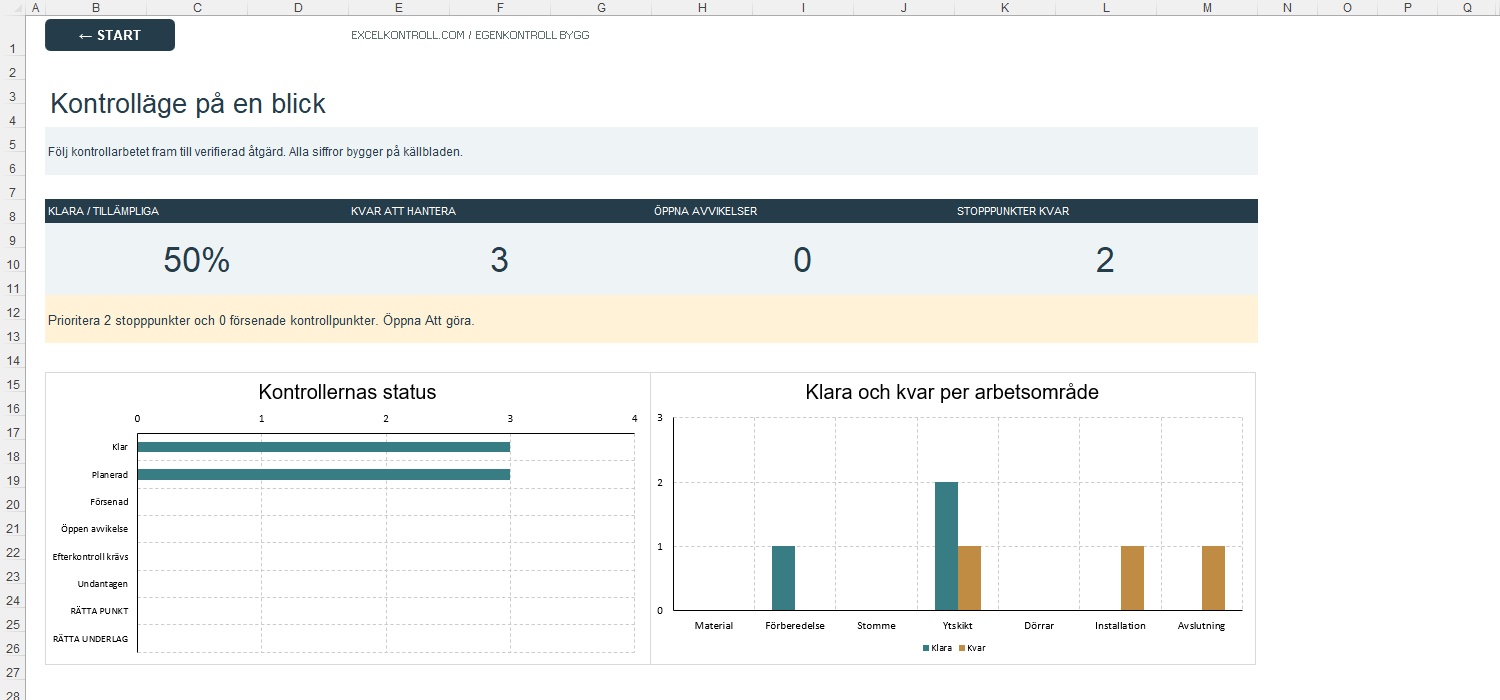

Panelen i Egenkontroll Bygg Excel med 50 procent klara punkter, 3 kvar, 0 öppna avvikelser och 2 stopppunkter
Panelen efter efterkontrollen 2026-10-08: 3 av 6 punkter klara, inga öppna avvikelser och två stopppunkter kvar. Fiktiva uppgifter.

Vad arbetsboken inte ersätter

En Excel-fil gör uppföljningen överskådlig, men den bedömer inte tekniken åt dig. Den ersätter inte kontrollplan enligt PBL, startbesked eller slutbesked, branschintyg, tillverkarens krav eller en behörig persons bedömning. Den öppnar inte heller filerna du hänvisar till; ”granskad” betyder att någon har kontrollerat att rätt underlag finns.

Tre misstag är vanliga när egenkontroller granskas i efterhand. Det första är att datum saknas eller är samma för alla punkter, vilket gör det omöjligt att se att tätskiktet kontrollerades före plattsättningen. Det andra är att fotot inte går att koppla till en punkt; ett foto med filnamnet IMG_4471 bevisar lite. Det tredje är att en avvikelse står kvar som öppen fast felet är rättat, eller tvärtom att den har stängts utan efterkontroll. Ett register där status räknas fram från utföranden och avvikelser minskar de två sista felen, men du behöver fortfarande disciplin kring datum och dokument-ID.

  • Spara en daterad kopia vid viktiga tillfällen, till exempel före slutgenomgången.
  • Ange alltid revision på ritningar och anvisningar.
  • Använd samma dokument-ID i fil, foto och protokoll så att underlaget går att hitta.

Ska en avvikelse också följas upp i företagets kvalitetsarbete, med orsaksanalys och åtgärd mot upprepning, passar ett separat avvikelseregister med rotorsaksanalys bättre än projektets kontrollfil. Hur en sådan utredning kan se ut visar vårt exempel på avvikelserapport med 5 varför.

Källor och underlag

Uppgifter från Boverket kontrollerade 1 oktober 2026. Projektet, personerna, företaget och dokumentreferenserna är fiktiva och visar arbetssättet, inte tekniska gränsvärden.

Gör nästa egenkontroll spårbar från start

Lägg upp kontrollpunkterna innan arbetet börjar, registrera varje utförande för sig och stäng avvikelser först efter en godkänd efterkontroll. Se flikarna och skärmbilderna i produktbeskrivningen.

Planera och följ upp kontrollpunkterna

Vanliga frågor

Är entreprenörens egenkontroll samma sak som kontrollplanen enligt PBL?

Nej. Kontrollplanen är byggherrens dokument i byggärendet. Entreprenörens egenkontroller styrs av avtalet och kan användas som underlag, om punkterna är avstämda mot kontrollplanen.

Vad ska en egenkontroll innehålla?

Kontrollmoment, plats, krav eller handling med revision, metod, acceptanskriterium, ansvarig, datum, resultat och hänvisning till underlag som foto eller protokoll.

Hur stänger man en avvikelse i egenkontrollen?

Dokumentera åtgärden, låt någon verifiera den mot granskat underlag och registrera en ny godkänd kontroll av samma punkt. Den underkända kontrollen ska finnas kvar.

Vad är en stopppunkt?

Ett moment som måste vara kontrollerat och godkänt innan nästa arbete får börja, till exempel tätskikt före plattsättning.

Räcker det med en gratis checklista för egenkontroll?

För enkla jobb kan den räcka. När kontroller underkänns, görs om och ska kunna visas i efterhand behöver du även åtgärd, efterkontroll och dokumentreferenser kopplade till punkten.
